據中國電建集團官網消息,截至目前,黃登水電站大壩2017年混凝土澆筑量達到47.07萬立方米,自2015年4月30日首倉開盤澆筑以來,黃登水電站大壩混凝土澆筑量累計達到287.07萬立方米,壩體最大上升高度達到158米。
目前,黃登水電站大壩3號~7號壩段澆筑至高程1580米;8號~11號壩段澆筑至高程1569米;12號~15號壩段澆筑至高程1574米。2017年以來,黃登水電站大壩項目部克服了施工任務重、人員面臨陸續轉場、物資和資金保障難度大等不利因素,保證了工程建設的順利推進。

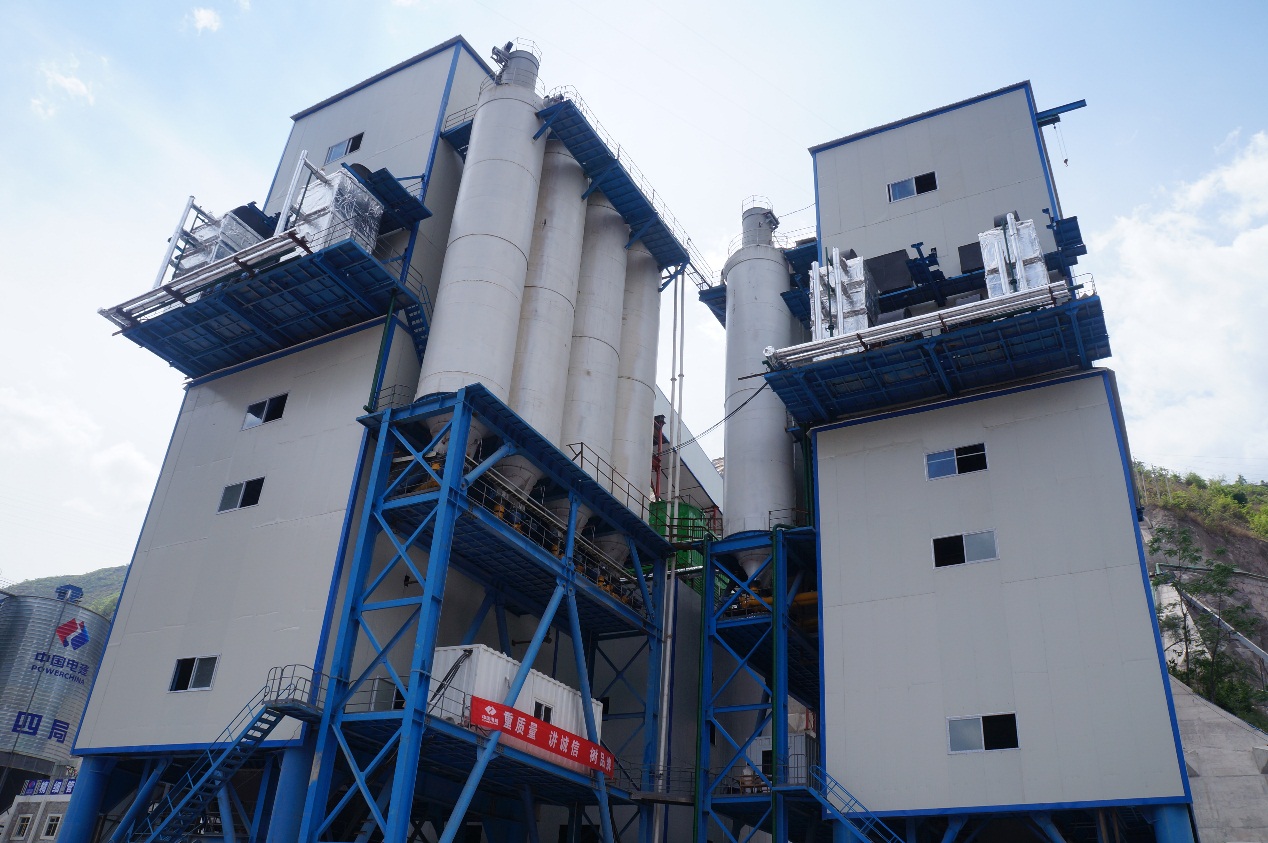

黃登電站甸尾混凝土生產系統(HL360-2S6000L攪拌樓)
進入2017年以來,黃登水電站大壩月平均澆筑強度保持在8萬立方米以上,整年混凝土計劃澆筑量為 107.43萬立方米,目前澆筑達到47.07萬立方米,為黃登水電站大壩項目部順利完成2017年計劃打下了堅實的基礎,也為黃登水電站10月底實現下閘蓄水的重大節點目標提供了強有力的支持。

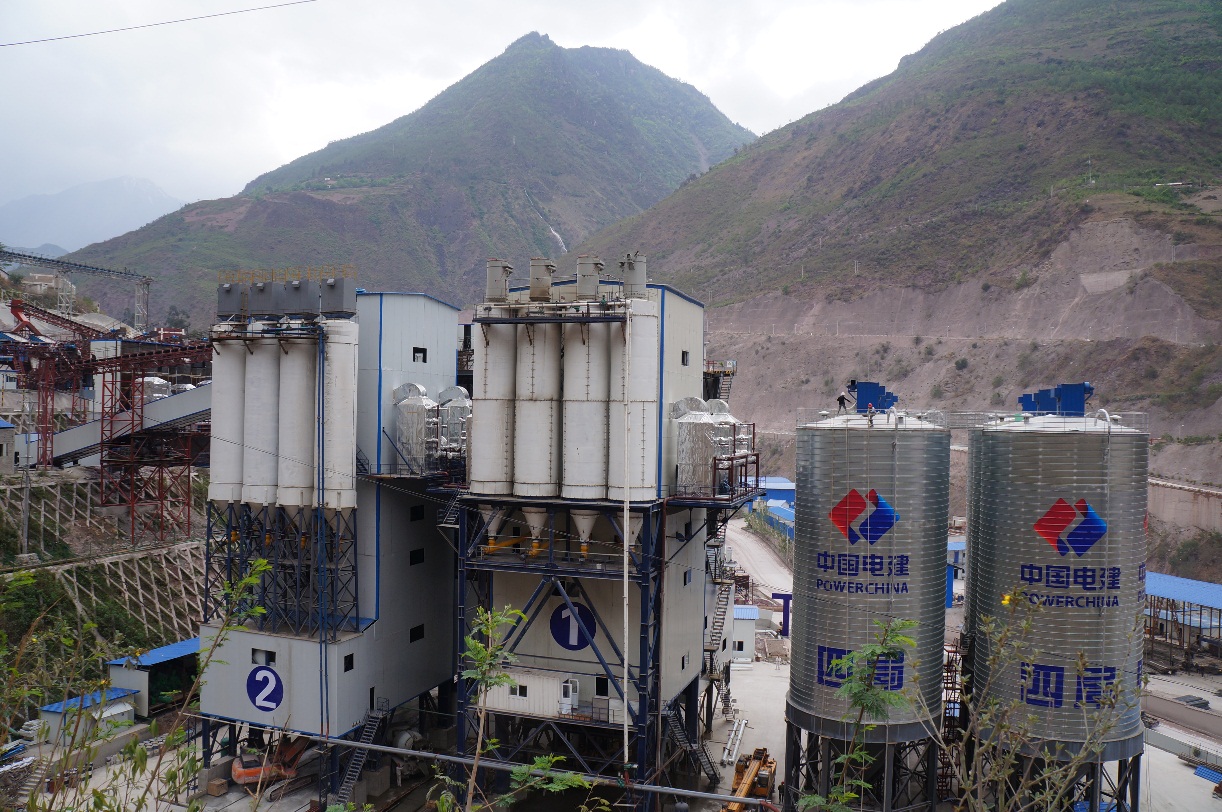

黃登電站梅沖河混凝土生產系統(HL320-2S4500L攪拌樓)
黃登水電站混凝土生產系統的配置的HL320-2S4500L攪拌樓和HL360-2S6000L攪拌樓由我公司設計、生產和制造。
